Tidplan för byggnationsfasen

Här visas tidplanen för byggnationsfasen och de olika etapperna i ombyggnationen för respektive fastighet.

Tidsaxel med olika milstolpar

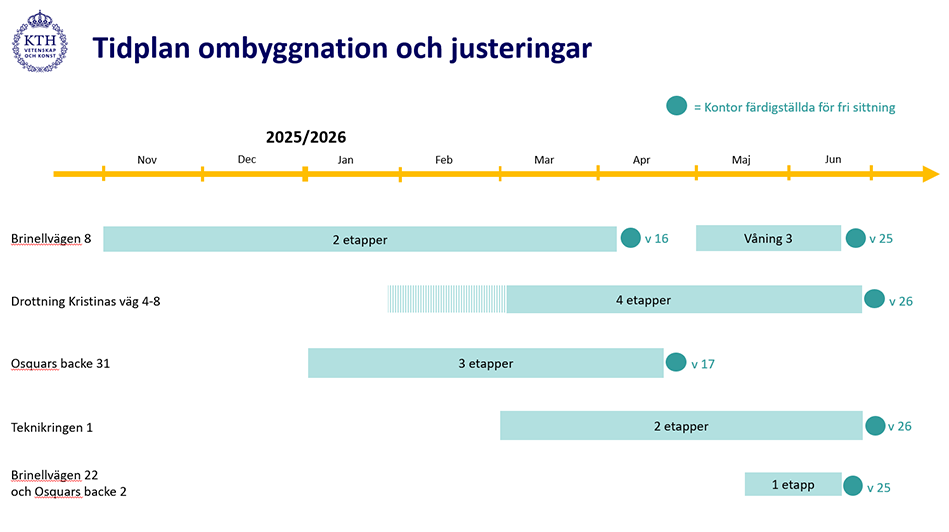

Tidplan för ombyggnation och justeringar.

  • Brinellvägen 8 byggs om i två huvudetappersamt en 3 etapp som enbart omfattar våning 3. Första etappen omfattar ventilationsförbättringar på våning 5-10 och pågår i huvudsak under november 2025 till januari 2026. Andra etappen omfattar akustikförbättringar samt ventialtionsförbättringar på våning 4-10 och pågår januari 2026 till april 2026. Våning 11 berörs inte.

  • Drottning Kristinas väg 4-8 inleds med att lokaler byggs om och anpassas för examinationsadministrationen. Därefter görs anpassningar av lokaler och ventilation i tre etapper under mars till juni 2026 för att bättre stödja fri sittning.

  • Osquars backe 31 anpassas i tre etapper under januari till april 2026.

  • Teknikringen 1 anpassas i två etapper under mars till juni 2026.

  • Brinellvägen 22 och Osquars backe 2 - Lokalvårdens lokaler anpassas under maj till juni 2026.

Detaljerade tidplaner gås igenom med respektive verksamhets ledningsgrupp.
